Baustart am 27. April 2009
Nachdem die Fertigstellung der grundhaften Sanierung des Steinweges bereits ein halbes Jahr zurückliegt, gehen die dringend notwendigen Instandsetzungsarbeiten in der Beesener Straße weiter. Bearbeitet wird von Ende April bis November 2009 das rund 330 Meter lange Stück der Beesener Straße ab Rannischem Platz bis zur Melanchthonstraße. Die Bauarbeiten lassen aufgrund der geringen Straßenbreite nur eine Vollsperrung für den Straßenbahnverkehr zu, auch der Kfz-Verkehr wird umgeleitet. Es wird ein Schienenersatzverkehr eingesetzt.
Der Straßenbahnverkehr wird ab Montag, dem 27. April, gesperrt. Vorbereitende Maßnahmen starten schon am Wochende 25./26. April in der Beesener Straße.
Grundhafte Sanierung notwendig
Ähnlich wie im Steinweg ist die Sanierung der verschlissenen Gleisanlagen und aller darunterliegenden Versorgungsleitungen dringend notwendig. Die letzte Sanierung wurde 1974 durchgeführt. Der bauliche Zustand aller Verkehrsanlagen (Straße, Gleis, Nebenanlagen) entspricht nicht mehr den technischen Anforderungen für gefährdungsarme Führung aller Verkehrsteilnehmer im Straßenraum und den sicheren Betrieb der Straßenbahn.
Der Verkehrsraum soll so umgestaltet werden, dass er für alle Verkehrsteilnehmer sicherer wird. Durch fehlende Radwege wurde der Verkehr insbesondere bergauf vom langsamen Radverkehr behindert, auch an den Rändern parkende Autos stellten Behinderungen dar.
Ein wichtiger Punkt bei der Neugestaltung war das Thema Radwege. Radfahrer machen bis zu 25 Prozent aller Verkehrsteilnehmer auf dieser wichtigen Nord-Süd-Achse aus. So wird es - trotz der Enge der Straße - künftig bergab in Richtung Stadt einen separaten Radweg geben. Bergauf teilen sich nach dem Umbau Radfahrer und Fußgänger eine gemeinsame Fläche. Dadurch ist auf dieser Seite die Schaffung von mehr als zwanzig Parkplätzen möglich. Zur Zeit gibt es in dieser Straße keine ausgewiesenen Parkplätze, die Mehrheit der Anlieger parkt in Innenhöfen. Wie bisher kann die Straße auch nach dem Umbau von Autos beidseitig befahren werden.

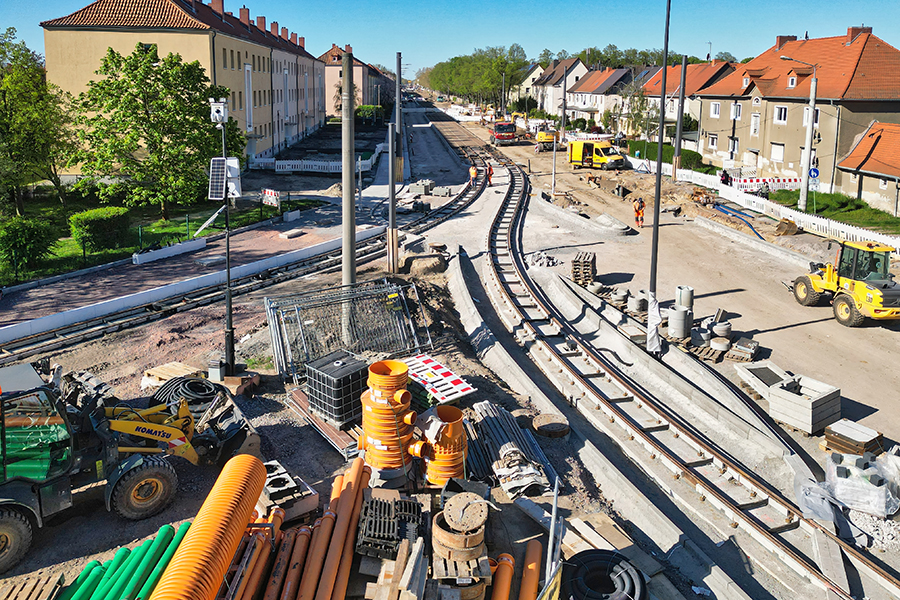

Bevor die Gleisanlagen erneuert werden können, werden von Ende April bis August zwischen Rannischem Platz und Melanchthonstraße zunächst alle unterirdischen Leitungen und Kanäle von Hauswand zu Hauswand auf den neuesten technischen Stand gebracht. Die Hallesche Wasser und Abwasser GmbH baut einen verschlissenen Hauptsammler neu, fast alle Gas-, Strom-, Telefon- und Wasseranschlüsse werden erneuert bis hin zu den Hausanschlüssen.
Ab August folgen Gleis- und Straßenbauarbeiten, Rad- und Fußwegebau. Nach dem Ende der Komplexbaumaßnahme voraussichtlich im November wird die Straße durch einen glatten Asphalt ruhiger sein, die Schallverhältnisse werden sich wesentlich verringern.
Änderungen für Fahrgäste
Während der Sanierung ist eine Vollsperrung für die Straßenbahnen in der Beesener Straße notwendig. Die drei dort verkehrenden Tageslinien 3 | 8 und 11 und die Nachtlinie 95 werden umgeleitet.
Die Linie 3 wird aus Trotha kommend ab Franckeplatz umgeleitet über den Riebeckplatz, Hauptbahnhof, Damaschkestraße, Vogelweide zur Südstadt. Die Linien 8 und 11 fahren aus Trotha bzw. Neustadt kommend über den Franckeplatz hinaus bis zum Rannischen Platz/Ecke
Torstraße und enden dort.
Die Linie 12 fährt im Tagesverkehr nur zwischen Trotha und Hauptbahnhof. Ab Hauptbahnhof bis Damaschkestraße wird sie durch die 3 ersetzt. In der Hauptverkehrszeit wird die 12 bis zur Vogelweide verlängert. Die Nachtlinie 95 fährt von Trotha über Reileck, Steintor, Marktplatz, Rannischer Platz nach Böllberg, die Linie 96 fährt von Ammendorf über Damaschkestraße zur Vogelweide.
Der Schienenersatzverkehr (SEV) fährt vom Rannischen Platz über Wörmlitzer Straße, Cansteinstraße, Beesener Straße bis zur Elsa-Brändström-Straße.
Umleitung für Autofahrer
Aufgrund der Enge des zur Verfügung stehenden Bauraumes, der Komplexität der Bauausführung, im Interesse der Kostenbegrenzung und einer Verkürzung der Bauzeit ist auch eine Vollsperrung für den Durchgangsverkehr erforderlich, die Erreichbarkeit der Grundstücke, Arztpraxen und Geschäfte bleibt aber weiterhin gewährleistet.
Die Umleitung erfolgt aus der Beesener Straße über die Kantstraße und Wörmlitzer Straße zum Rannischen Platz. In der Gegenrichtung führt die Umleitung vom Rannischen Platz über Bertramstraße, Schwetschkestraße, Zwingerstraße, V. Vereinsstrraße, Wörmlitzer Straße und Kantstraße zur Beesener Straße.
Informationen für Fahrgäste
Das Baustellenfahrplanheft für diese Sperrung, in dem die Fahrpläne aller von der Baumaßnahme betroffenen Linien zu finden sind, ist ab sofort in allen HAVAG SERVICE CENTERN erhältlich, wie auch ein Flyer, der über die Bauarbeiten umfassend informiert. Außerdem ist im Vorfeld und zu Beginn der Baumaßnahme das MDV-Infomobil im Einsatz, welches zu folgenden Terminen berät:
Dienstag, 21.4., 6-14 Uhr auf dem Marktplatz
Mittwoch, 22.4., 6-14 Uhr am Rannischen Platz
Donnerstag, 23.4., 6-14 Uhr an der Vogelweide
Freitag, 24.4., 12-17 Uhr am Kaufland in der Südstadt
Samstag, 25.4., 9-13 Uhr auf dem Marktplatz
Montag, 27.4., 5-13 Uhr am Rannischen Platz
28.-30.4., 6-13 Uhr am Rannischen Platz
Aktuelle Informationen gibt es auch an der Kundenhotline unter (0345) - 581 55 55.
